Эстетика натурального дерева и вечность композита: как самостоятельно построить красивый забор из ДПК
Забор из ДПК выглядит современно, не требует регулярной окраски, хорошо вписывается в архитектуру загородного участка. Его можно собрать самостоятельно, но привлекательный результат зависит не только от ровно установленных досок. Еще до начала работ необходимо связать в одной схеме основание, металлический каркас, длину пролетов, расположение направляющих, способ крепления. Ошибка на этом этапе может привести к демонтажу секций, замене поврежденного материала, дополнительным расходам.
Основные проблемы возникают из-за слабых опор, слишком широких пролетов, высокой парусности глухого полотна, жесткой фиксации планок. Древесно полимерный композит меняет линейные размеры под воздействием температуры, влаги, поэтому ему нужен небольшой запас для движения. Если зажать профиль между неподвижными деталями, со временем доски начинают выгибаться, отверстия разбиваются, торцы давят на столбы.
В статье последовательно разберем монтаж забора из ДПК: от выбора схемы заполнения, расчета каркаса до установки досок, оформления торцов, проверки готовой конструкции. Рекомендации подготовлены с учетом инструкции завода производителя Теходек. Точные параметры опор, глубину установки, расстояние между стойками следует определять для конкретного участка, высоты ограждения, типа грунта, ветрового района.

Мы ценим ваше время! Задайте вопрос в удобном формате:
Забор из ДПК своими руками: с чего начать проектирование
Чаще всего будущий забор сначала представляют визуально: ровное полотно с фактурой дерева, подходящий к террасе оттенок, аккуратные столбы, минимум ухода без регулярного окрашивания. Декинг выбирают по внешнему виду, заказывают материал, после чего возникает главный вопрос: как превратить набор планок в устойчивое ограждение. Сам по себе профиль не определяет конструкцию. Ему нужны правильно рассчитанные опоры, направляющие, крепежные узлы, компенсационные промежутки.
Поэтому начинать с подсчета досок рано. Сначала анализируют участок, определяют назначение ограждения, его высоту, общую протяженность, расположение ворот, калитки, углов, перепадов рельефа. Важно заранее понять, насколько закрытым должно быть полотно, требуется ли свободное прохождение воздуха, какой стороной линия обращена к преобладающему ветру. Эти данные помогают выбрать способ заполнения секций. От него уже зависят масса пролета, парусность, количество поперечин, расстояние между столбами, объем комплектующих.
До разметки составляют простой эскиз с общей длиной ограждения, требуемой высотой, расположением ворот, калитки, углов, примыканий к зданию, перепадов рельефа. На этом этапе отмечают основные точки, но пока не назначают точное расстояние между столбами. Сначала нужно выбрать способ заполнения секций, поскольку от него зависят масса полотна, ветровая нагрузка, требования к каркасу. Рассмотрим основные варианты расположения досок.

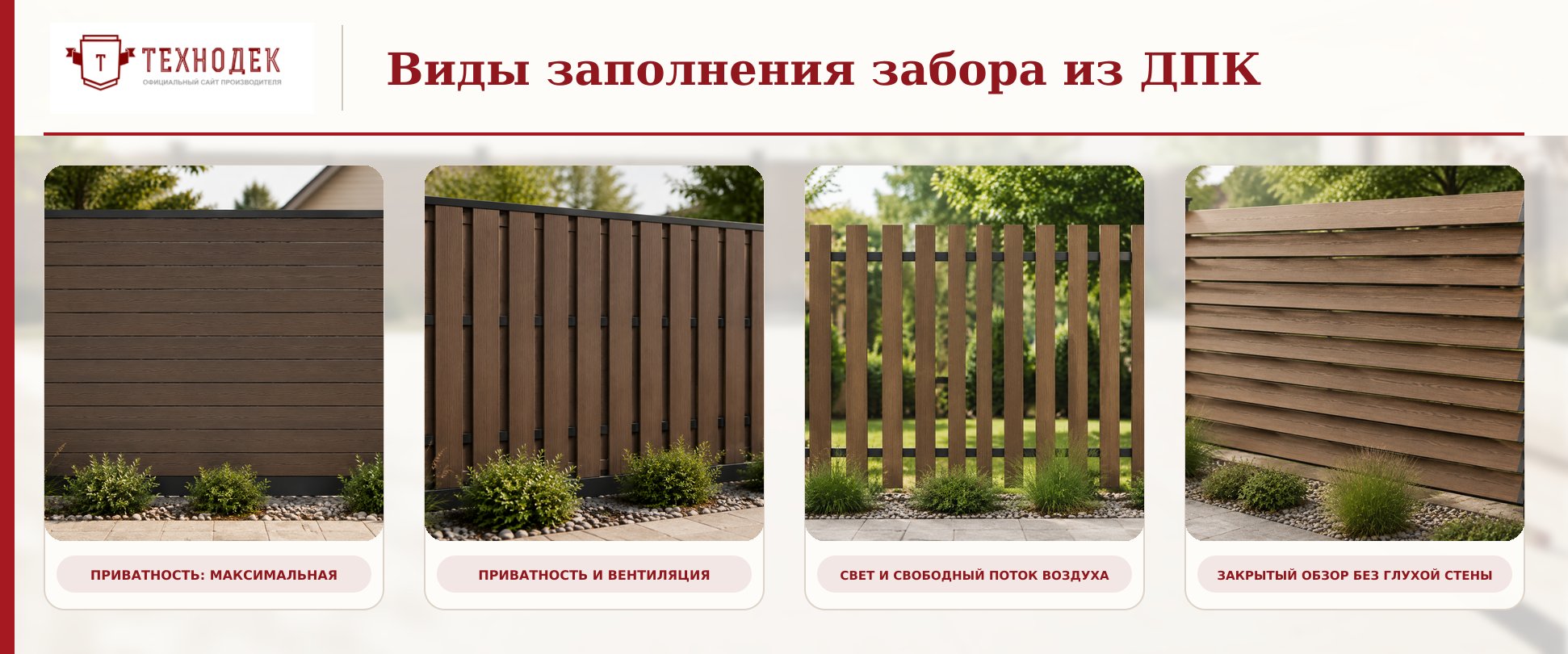

Виды заполнения секций забора из ДПК
Заборную доску можно расположить несколькими способами. Выбранная схема определяет внешний вид ограждения, степень приватности, прохождение воздуха, нагрузку на каркас. Перед расчетом материалов стоит познакомиться с основными вариантами.
- Глухое заполнение. Планки образуют сплошное полотно без открытых просветов. Участок полностью закрыт от посторонних взглядов, однако секция принимает повышенную ветровую нагрузку.
- Шахматное заполнение. Декинг устанавливают с двух сторон направляющих со смещением. Такая конструкция сохраняет приватность, пропускает воздух через боковые промежутки.
- Вертикальный штакетник. Элементы крепят с одинаковыми интервалами на горизонтальных поперечинах. Ограждение выглядит легче, хорошо продувается, а уровень открытости можно регулировать шириной просветов.
- Жалюзийное заполнение. Ламели располагают под углом с частичным перекрытием. Секция ограничивает прямой обзор, сохраняет циркуляцию воздуха, быстрее отводит дождевую воду.
Чтобы выбрать подходящий вариант, недостаточно оценить только внешний вид. Необходимо сопоставить уровень приватности, воздействие ветра, расход материала, требования к каркасу, сложность сборки. Основные различия между схемами представлены в таблице ниже.
Сравнение способов заполнения секций
|
Характеристика |
Глухая |
Шахматка |
Штакетник |
Жалюзи |
|
Приватность |
Высокая |
Высокая |
Зависит от просвета |
Высокая |
|
Продуваемость |
Низкая |
Средняя |
Высокая |
Средняя |
|
Нагрузка от ветра |
Высокая |
Средняя |
Низкая |
Средняя |
|
Расход |
Высокий |
Наибольший |
Зависит от шага |
Выше среднего |
|
Сложность монтажа |
Средняя |
Повышенная |
Невысокая |
Высокая |
|
Главное требование |
Жесткий каркас |
Прочные поперечины |
Одинаковый шаг |
Точный угол ламелей |
Как рассчитать длину пролета и ветровой нагрузки
После выбора заполнения рассчитывают длину пролетов. Для частного забора высотой около 1,8 м мы рекомендуем использовать расстояние между столбами от 1,5 до 1,8 м как рабочий ориентир. Для глухого полотна, открытого или ветреного участка шаг сокращают. Точное значение зависит от высоты секции, жесткости каркаса, особенностей грунта.
Чтобы определить количество пролетов, длину прямого участка делят на выбранный шаг, результат округляют вверх. Например, линию длиной 9 м можно разделить на пять секций по 1,8 м. Для нее потребуется шесть столбов. Участки с воротами, калиткой, углами рассчитывают отдельно, поскольку им нужны собственные опоры.
Сокращение пролета уменьшает нагрузку на отдельный столб, но не устраняет парусность глухого забора. Продуваемое заполнение снижает давление воздуха, дополнительные направляющие защищают от прогиба, усиленные стойки и надежное основание помогают каркасу выдерживать порывы ветра. После такой разбивки можно переходить к выбору профильной трубы, способа установки опор.

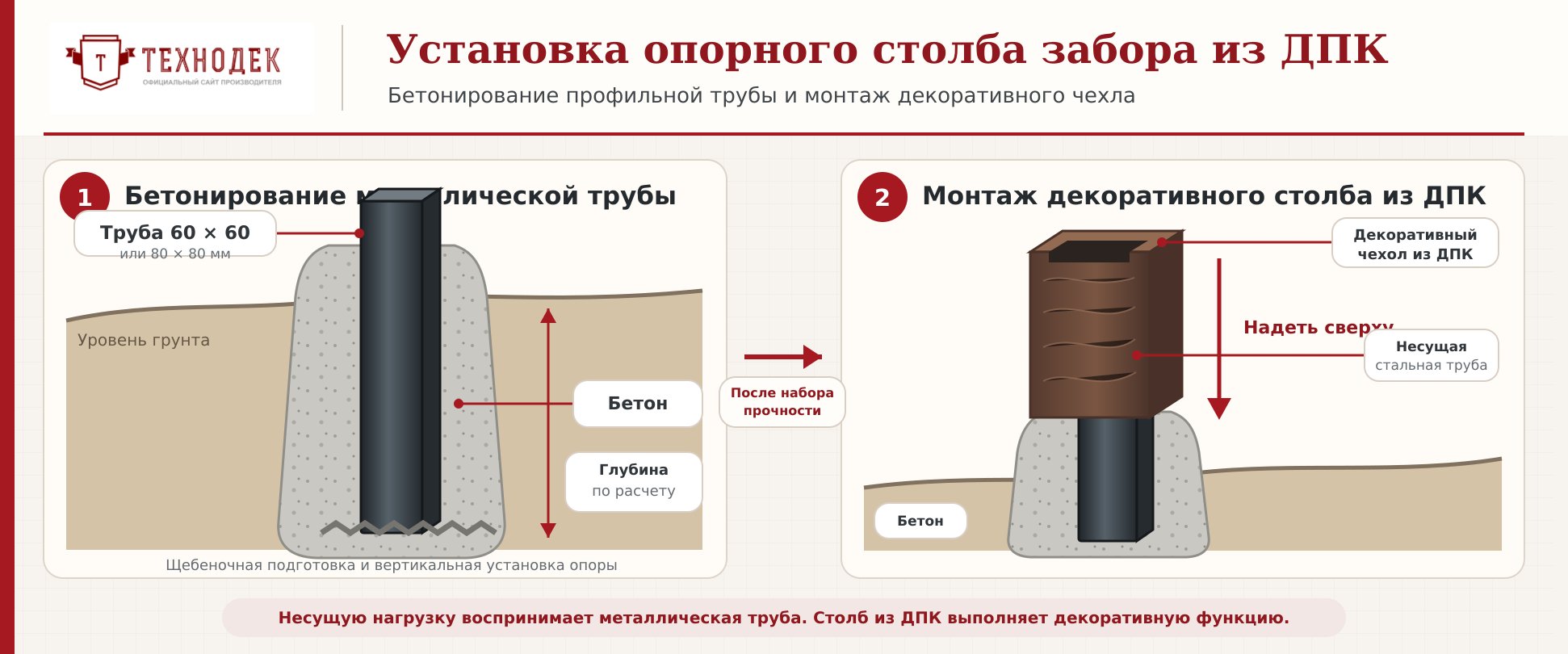

Установка опор: бетонирование трубы и монтаж столбов из ДПК
Основную нагрузку принимает металлическая профильная труба, а столб из ДПК обычно служит декоративным чехлом. Для частных ограждений применяют стойки 60 × 60 или 80 × 80 мм.
Для высокого глухого полотна мы рекомендуем рассматривать стенку от 3 мм, но окончательное сечение выбирают по высоте забора, длине пролета, ветровой нагрузке. Угловые опоры, зоны ворот, калитки требуют отдельного усиления.
- Бетонирование столбов начинают с установки крайних, угловых стоек. Между ними натягивают шнур, размечают промежуточные точки, подготавливают скважины с учетом типа грунта, глубины промерзания.
- Трубу выставляют вертикально в двух плоскостях, временно закрепляют распорками, затем заполняют скважину бетонной смесью. До набора прочности основанием нельзя нагружать каркасом, досками.
- Перед установкой декоративного чехла металл очищают, грунтуют, защищают от коррозии.
- Профиль из ДПК надевают на подготовленную трубу после завершения сварочных работ. Чехол фиксируют только элементами, предусмотренными монтажной системой.
Полость не следует полностью заполнять раствором или монтажной пеной: внутри должно оставаться пространство для температурного движения, отвода влаги. Сверху стойку закрывают крышкой, в нижней части сохраняют возможность выхода конденсата.

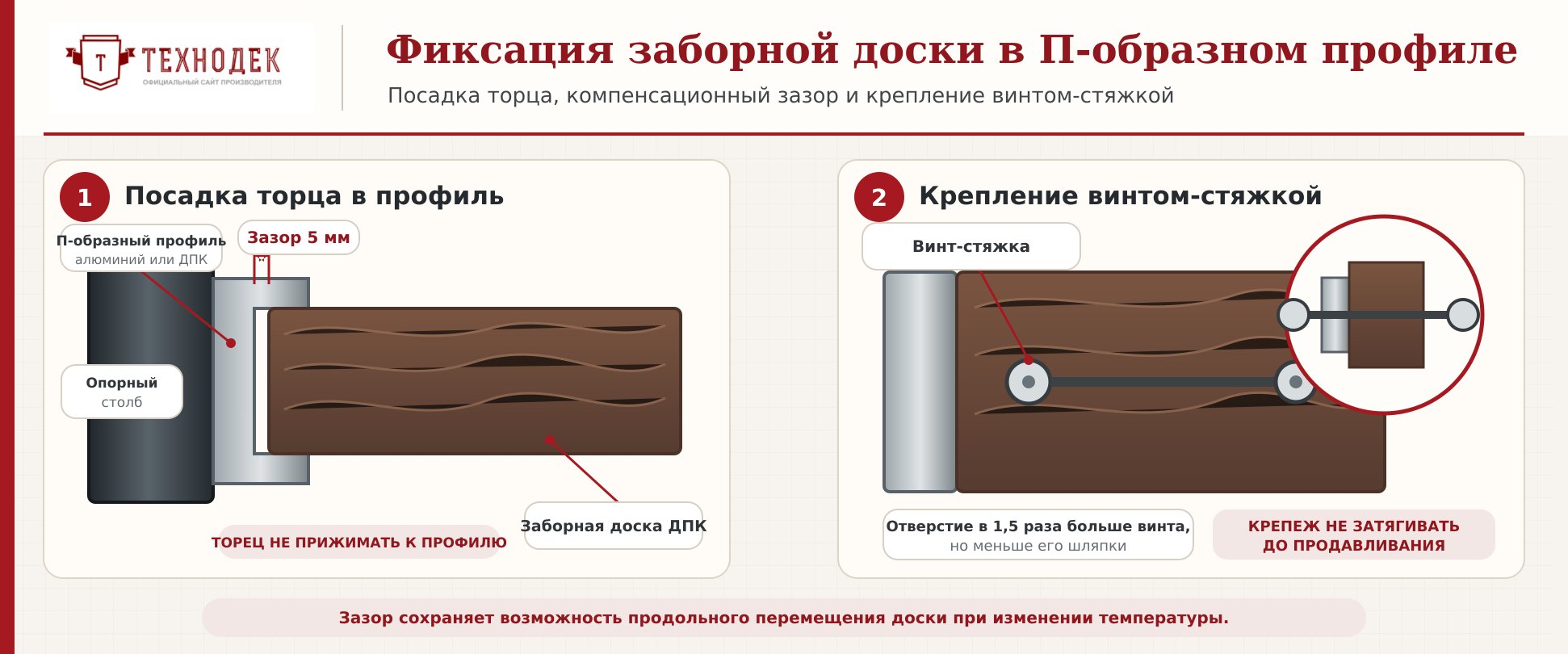

Как установить заборную доску в П-образный профиль?
П-образный профиль используют как боковую направляющую для торцов досок. Он помогает выдержать геометрию секции, закрывает места раскроя, формирует аккуратное примыкание к столбам. При этом профиль не должен жестко зажимать планки, поскольку ДПК изменяет линейные размеры при колебаниях температуры.
Монтаж выполняют в следующем порядке:
- закрепите боковые профили на столбах, проверьте вертикальность;
- измерьте расстояние между внутренними поверхностями стоек;
- подрежьте декинг, оставив по 5 мм между каждым торцом и столбом;
- очистите места распила от стружки, примерьте планку без фиксации;
- вставьте торцы в направляющие, выровняйте по контрольной линии;
- при последовательной установке рядов выдерживайте одинаковые промежутки с помощью шаблона;
- убедитесь, что торцы не упираются в неподвижные части конструкции.
Мы рекомендуем проверять положение каждых нескольких рядов. Небольшое отклонение постепенно накапливается, к верхней части секции становится заметным.

Сколько саморезов нужно на одну доску ДПК?
Количество крепежа определяют не только по длине декинга. Сначала считают все места, где доска соприкасается с направляющими. Каждый такой узел необходимо зафиксировать в соответствии с монтажной схемой. Если пропустить промежуточную точку, профиль может прогибаться, вибрировать при порывах ветра.
Расчет зависит от расположения досок:
- горизонтальную планку закрепляют с обеих сторон секции. Если схема предусматривает по одному метизу на каждом конце, потребуется две точки фиксации;
- вертикальную планку крепят к каждой поперечине. При трех направляющих, двух метизах в одном узле потребуется шесть саморезов;
- общее количество определяют по формуле: число досок умножают на количество направляющих, затем на число метизов в одном соединении.
Например, для 18 вертикальных планок, трех поперечин, двух креплений в каждой точке потребуется 18 × 3 × 2 = 108 метизов. Мы рекомендуем добавить запас от 5 до 10 процентов. Такой расчет помогает заранее подготовить комплект крепежа, не уменьшать количество точек во время монтажа.
Что лучше для забора из ДПК: заклепки или саморезы?
Способ крепления декинга на заборе выбирают с учетом материала каркаса, толщины соединяемых деталей, возможности последующего ремонта. Универсально лучшего варианта нет. Заклепки подходят для постоянного соединения, саморезы удобнее там, где может потребоваться демонтаж планки.
- Вытяжные заклепки диаметром 4,8 мм образуют компактный узел на металлическом каркасе. Если крепление выполняется к столбам или направляющим на заклепки, длину крепежа подбирают по общей толщине соединяемых элементов. Для замены планки заклепку придется высверлить.
- Коррозионностойкие саморезы типа Spax позволяют разобрать соединение, заменить поврежденный элемент. Метиз должен соответствовать материалу основания, не прокручиваться в металлической стенке.
В обоих случаях мы советуем использовать уплотнительную шайбу, предварительно сверлить ДПК, контролировать усилие затяжки. Для длинной планки одну точку оставляют фиксированной, остальные отверстия делают увеличенными либо овальными по направлению температурного движения. Такой узел удерживает доску, не мешая композиту изменять линейные размеры.

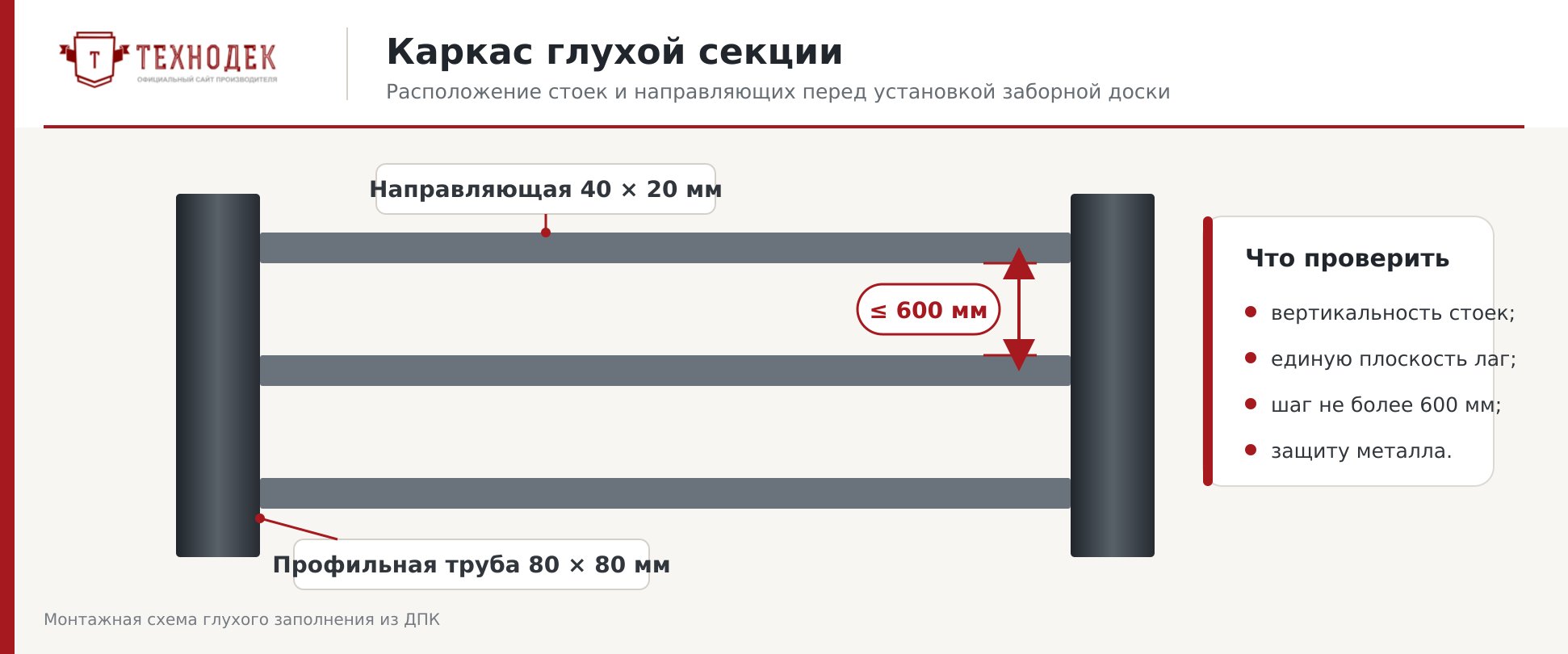

Как смонтировать глухую секцию забора из ДПК?
Монтаж начинают с подготовки каркаса. Мы рекомендуем использовать металлические стойки, направляющие с антикоррозионной защитой. Сечение труб подбирают по высоте ограждения, длине пролета, ветровой нагрузке.

Чтобы каркас получился ровным, а профиль не деформировался при эксплуатации, выполняйте монтаж в следующей последовательности:
- Установите столбы, проверьте их вертикальность в двух плоскостях;
- закрепите направляющие в одной плоскости. Расстояние между ними не должно превышать 600 мм;

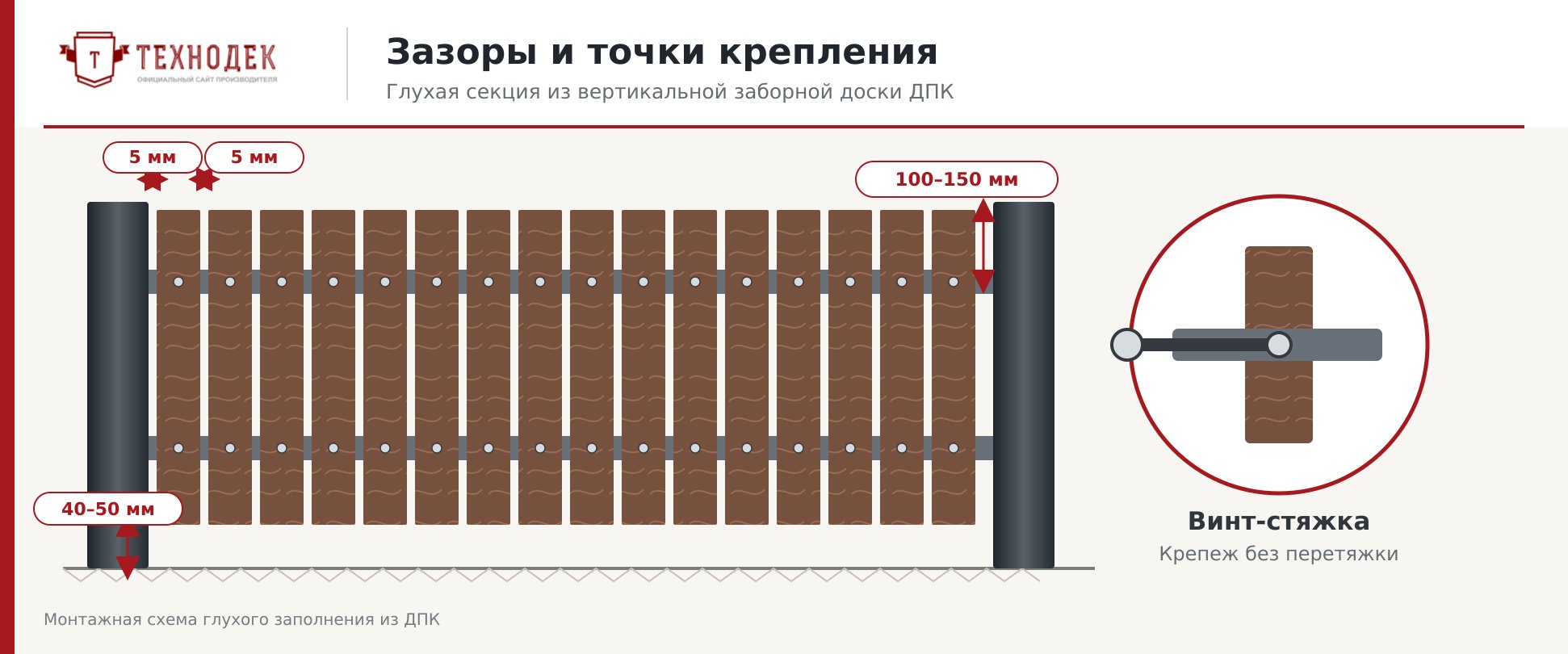

- выставьте первую плашку по уровню. Нижний край поднимите над грунтом на 40–50 мм;
- оставляйте по 5 мм между соседними планками, между крайней доской и столбом. Промежутки нужны для температурного расширения ДПК;
- фиксируйте элементы к каждой направляющей винтами-стяжками. Верхнюю точку крепления располагайте на расстоянии 100–150 мм от края планки;
- проверяйте положение каждых нескольких элементов. Одинаковые промежутки удобнее выдерживать монтажным шаблоном.

Мы советуем не затягивать крепеж до продавливания поверхности. Штакетина должна надежно удерживаться на каркасе, сохраняя небольшой запас для изменения линейных размеров.

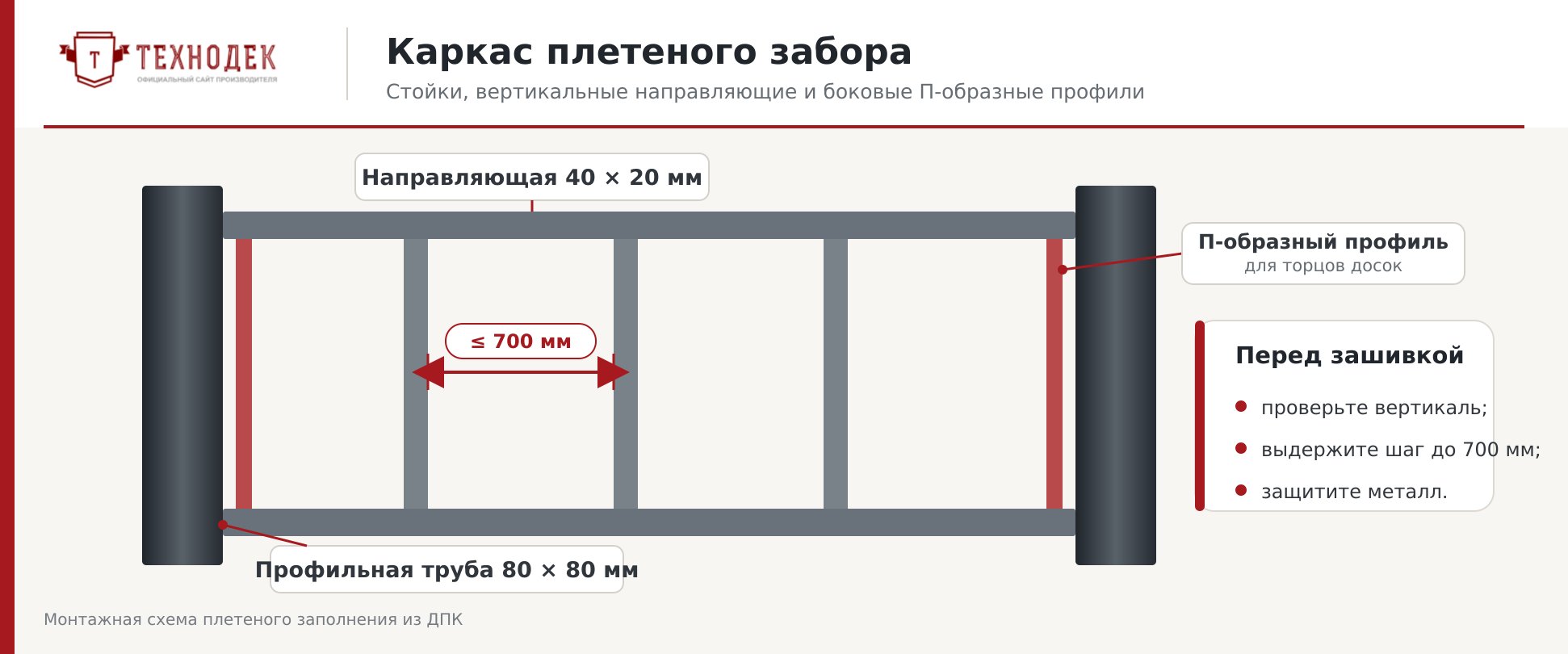

Как смонтировать забор плетенка из декинга?
В плетеной секции планки последовательно огибают вертикальные направляющие. Такое расположение создает характерный рисунок, помогает распределить нагрузку по каркасу. Мы рекомендуем заранее проверить геометрию всех элементов, поскольку после заполнения исправить положение стоек будет сложно.

Чтобы получить ровное плетение без деформации досок, выполняйте монтаж в следующей последовательности:
- установите столбы, верхнюю и нижнюю поперечины, проверьте вертикальность каркаса;
- закрепите вертикальные направляющие. Расстояние между ними не должно превышать 700 мм;
- установите П-образные профили на боковых сторонах секции;

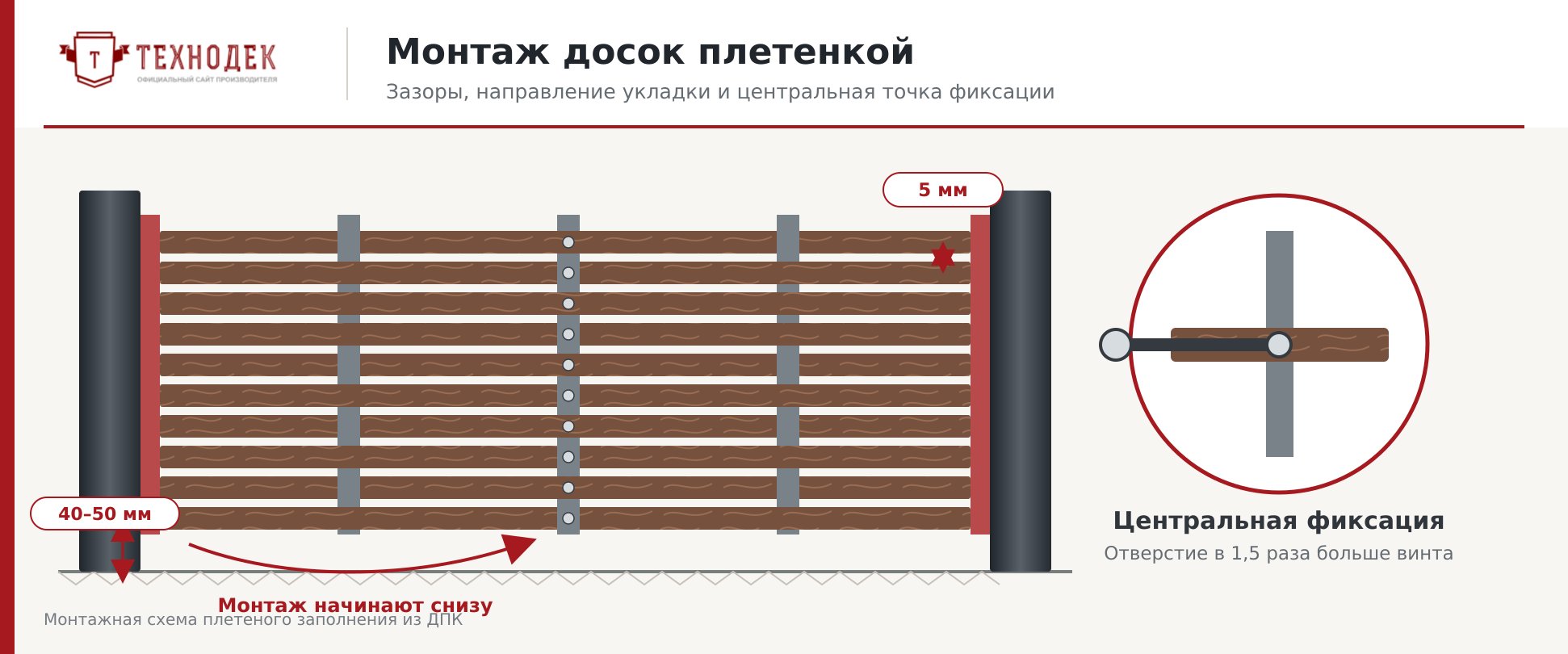

- начинайте заполнение снизу. Последовательно протягивайте ламель перед направляющей, за ней, чередуя положение в каждом следующем ряду;
- заводите торцы планок в боковые П-образные профили;
- фиксируйте каждый элемент по центру к направляющей, по краям к П-образному профилю винтами-стяжками;
- предварительно сверлите отверстия. Их диаметр должен быть примерно в 1,5 раза больше диаметра винта, но меньше его головки;
- оставляйте между соседними элементами зазор 5 мм. Нижний ряд поднимите над грунтом на 40–50 мм;
- проверяйте рисунок, горизонтальность каждых нескольких рядов.

Мы советуем не натягивать доску при протягивании между направляющими. Планка должна принимать плавную форму без резких перегибов, сохранять возможность температурного движения.

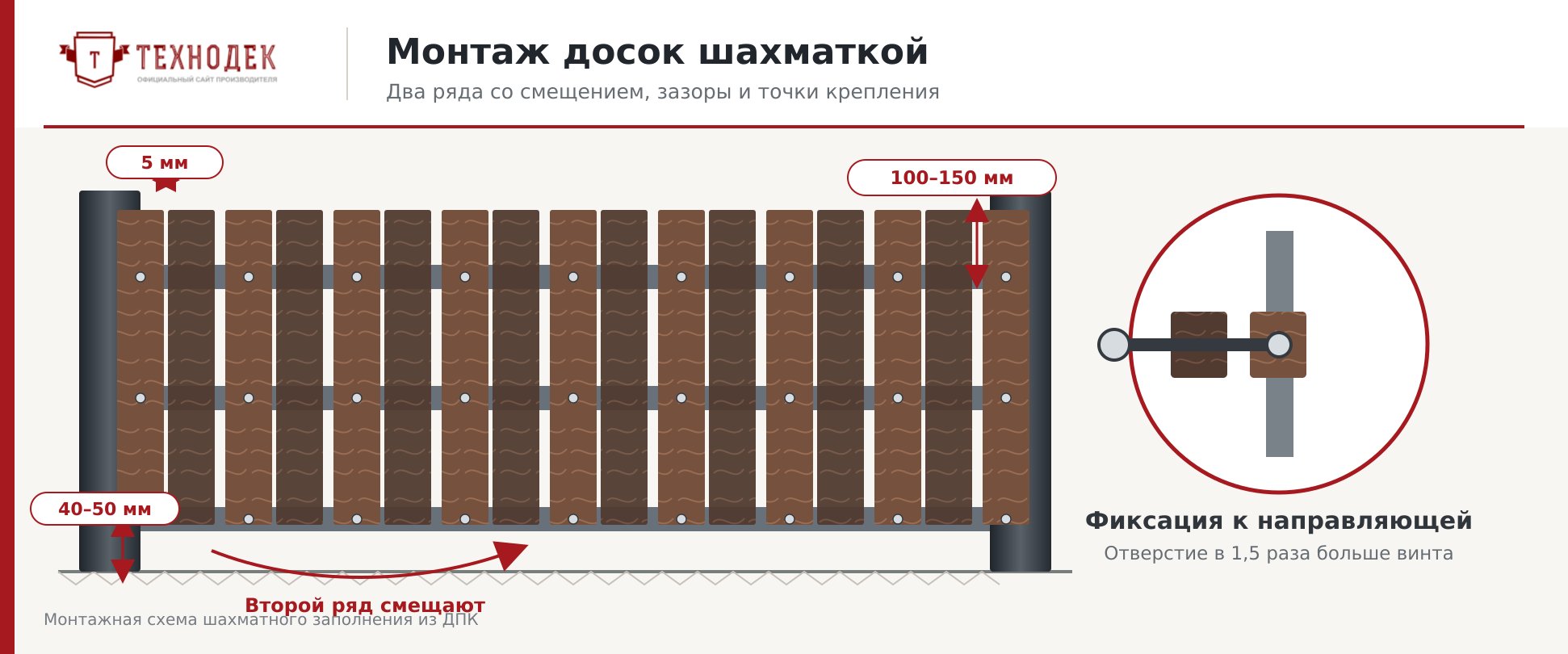

Как смонтировать забор шахматкой из ДПК?
При шахматном заполнении элементы закрепляют с обеих сторон направляющих со смещением. Второй ряд перекрывает просветы первого, поэтому участок остается закрытым от прямого обзора, но секция пропускает часть воздушного потока. Двухрядная зашивка увеличивает массу пролета: каркас должен быть ровным и достаточно жестким.

Чтобы сохранить одинаковый ритм планок и не допустить перекоса секции, выполняйте монтаж в следующей последовательности:
- установите столбы и проверьте их вертикальность в двух плоскостях;
- закрепите направляющие в одной плоскости. Расстояние между ними не должно превышать 600 мм;
- выставьте первый ряд досок по уровню, используя монтажный шаблон для сохранения одинакового шага;
- смонтируйте второй ряд с противоположной стороны направляющих. Каждая планка должна перекрывать просвет между досками первого ряда;
- поднимите нижний край заполнения над грунтом на 40–50 мм;
- оставьте технологический зазор 5 мм между соседними планками, а также между крайней планкой и столбом;
- перед установкой винта-стяжки просверлите отверстие диаметром в 1,5 раза больше стержня винта, но меньше его головки;
- закрепите каждую планку ко всем направляющим. Верхнюю точку фиксации расположите на расстоянии 100–150 мм от края планки;
- через каждые несколько элементов проверяйте вертикальность досок, величину зазоров и равномерность перекрытия.
Мы рекомендуем контролировать рисунок с обеих сторон ограждения. Если смещение постепенно уходит, секция теряет приватность, а ряды выглядят неровно. Винты-стяжки затягивают без продавливания поверхности: крепеж должен удерживать планку, не препятствуя температурному расширению ДПК.

Главные ошибки при монтаже забора из ДПК и советы по уходу
Перекосы, волны на поверхности, повреждение креплений обычно появляются из-за нарушений, допущенных при сборке. Особенно заметными последствия становятся зимой, когда грунт промерзает, влага превращается в лед, композит меняет линейные размеры.
- Жесткая фиксация досок. Между планками, столбами оставляют компенсационный зазор 5 мм. Крепеж затягивают без продавливания поверхности;
- неправильное заглубление опор. Глубину установки рассчитывают с учетом грунта, уровня промерзания, высоты ограждения, ветровой нагрузки;
- отсутствие дренажа. Вода должна свободно выходить из полых стоек. Сверху столбы закрывают крышками, снизу предусматривают отверстия для отвода влаги;
- слишком большое расстояние между направляющими. Для глухого заполнения и шахматки шаг не должен превышать 600 мм;
- несвоевременная очистка. Грязь смывают водой или нейтральным моющим средством, мусор удаляют из просветов и дренажных отверстий.
Правильно собранный забор из ДПК не требует окрашивания или сложного обслуживания. Достаточно очищать поверхность, раз в сезон проверять крепеж, положение столбов, состояние металлического каркаса.
Можно ли смонтировать забор из декинга своими руками
Прямой забор небольшой высоты можно установить самостоятельно, если линия ограждения размечена, основание рассчитано, схема заполнения выбрана заранее. Основные задачи сводятся к правильному заглублению столбов, выравниванию направляющих, соблюдению шага опор, компенсационных зазоров, точной фиксации каждой планки.
Работа усложняется на участках с перепадами рельефа, углами, воротами, калитками или высокой ветровой нагрузкой. Ошибка при расчете пролетов, выборе сечения труб либо бетонировании стоек может привести к перекосу секций, провисанию досок, повреждению крепежных узлов. Переделка готового ограждения потребует дополнительных материалов, времени, затрат.
Поэтому для протяженных линий, глухих секций, сложных входных групп надежнее заказать профессиональный монтаж у завода производителя Технодек. Специалисты рассчитают основание, каркас, крепеж, подготовят схему зашивки, выполнят установку с учетом особенностей грунта и материала. Для проекта можно подобрать заборную доску из ДПК или МПК, подходящую по профилю, длине, оттенку.
